粉料仓下料不畅、起拱搭桥,怎么解决?
粉料仓下料不畅,先别急着加振动器。本文按现象分清是起拱、鼠洞、吸潮结块还是出口下面卡住,再说助流气垫、振动器、仓内搅拌、破碎和变频卸料各管哪种情况,缓冲仓多大怎么定,以及要发给我们哪些资料。
先说结论
粉料仓下料不畅,先分清是哪一种「不下」,再选办法。起拱、鼠洞、吸潮结块、出口下面卡住,看起来都是「不下料」,治法不一样;装错了,可能越弄越堵。水泥、石灰、小苏打、PAC(聚合氯化铝)这类细粉都常碰到。
- 含水很低的细粉起拱,常用助流气垫(气碟);
- 振动器装在靠近出料口的位置,强度不是越大越好;
- 小缓冲仓里吸潮搭桥,可以加仓内搅拌;
- 运来就板结的吨袋料,拆包仓下加破碎机;
- 吸潮的料,少存、快用,输送段防结露。
别让人进仓捅料。 应急管理部把料仓列为有限空间,人进去可能被塌下来的料埋住。设计时就要让堵料能在仓外处理。
我们做的是料仓出口以下这一段(卸料阀、破碎、输送、计量和控制),以及装在仓锥部的助流装置;配料线上的小料仓、缓冲仓也可以一起配。大型料仓一般由您准备,锥角、出口尺寸、内衬由您找设计院或料仓厂家定,我们按它的接口往下配。

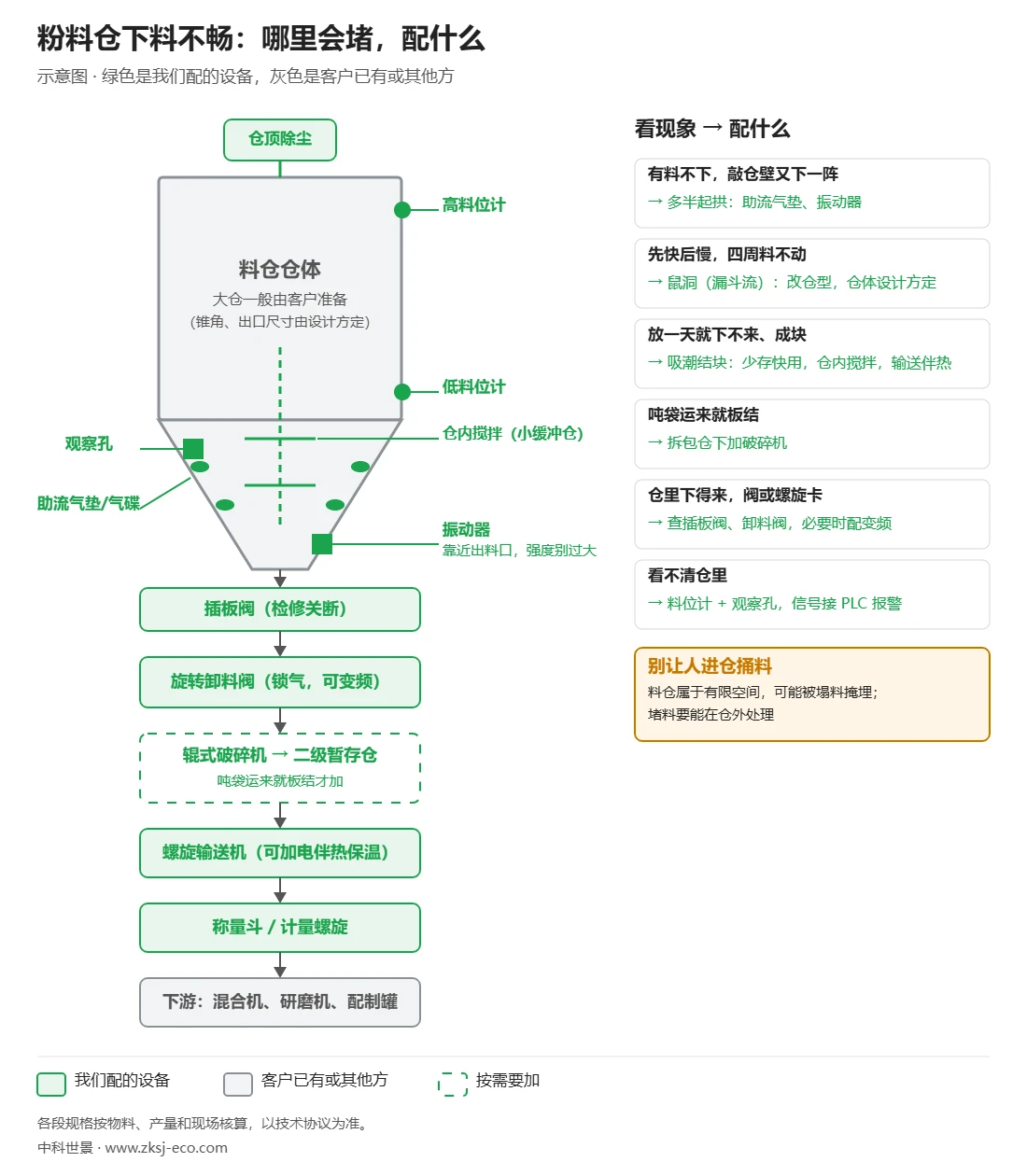

一、先看现象:是哪一种「不下料」
| 现象 | 多半是 | 先查什么 |
|---|---|---|
| 料位计显示有料,卸料阀在转,下面没料;敲一敲仓壁又下来一阵 | 出料口上方起拱(也叫搭桥、结拱) | 出料口尺寸、锥壁角度;料存了多久 |
| 刚开始下得快,后来变慢、断断续续;四周的料一直不动 | 中间走出一条通道、四周挂料(行内叫「鼠洞」),是漏斗流的毛病 | 仓型;四周的陈料多久没动过 |
| 拆包后放一天就下不来,料摸上去成块 | 吸潮结块 | 料吸不吸潮;仓和输送有没有结露;存放时间 |
| 吨袋运来就板结,大块堵在出口 | 板结块 | 拆包仓下要不要加破碎机 |
| 仓里下得来,到卸料阀或螺旋就卡 | 出口以下的问题 | 插板阀开度;卸料阀转速和间隙;螺旋倾角和长度 |
| 下面接气力输送,细粉下料忽快忽慢 | 可能是卸料阀往上漏气,顶住了料 | 卸料阀密封;要不要加排气 |
要分得清,仓上要有高、低料位计和观察孔。料位计说有料、下面却没料,多半是起拱,也可能是鼠洞或出口以下卡住,打开观察孔看一眼再定。

二、规范和工况对这一段有什么要求
1. 人别进仓。 应急管理部办公厅 2020 年 10 月印发的《有限空间作业安全指导手册》把料仓列为地上有限空间,并写明:人员进入粮仓、料仓等有限空间后,可能因人员体重或所带工具的重量导致物料流动,被掩埋。工贸企业确实要进仓的,按《工贸企业有限空间作业安全规定》(应急管理部令第 13 号,2024 年 1 月 1 日起施行)办:先通风、再检测、后作业,监护人员全程监护;其他行业按本行业的规定。
所以好的设计,是让堵料在仓外就能处理:助流装置、观察孔、料位计、出口插板阀,堵的时候人不用进去。
2. 先弄清料的流动性。 料仓锥角和出料口尺寸,常用 Jenike 法来定:做剪切试验,测出粉的流动函数和内摩擦角,还要测粉对仓壁的摩擦角;锥壁角度按保持整体流来算,出料口尺寸按不起拱来算(《中国粉体技术》2023 年第 1 期综述)。
粉体的流动性指数可以按 GB/T 31057.3—2018《颗粒材料 物理性能测试 第3部分:流动性指数的测量》(2019 年 7 月 1 日起实施,适用于平均粒径 5 μm~5 mm 的粉体)测。这个指数用来比较料好不好流;算锥角和出料口,还得做上面的剪切试验。
粒径、含水量、温度和存放时间都会影响流动性(同一篇综述),同一种料,夏天和冬天、刚到货和放了三天,表现可能不一样。
3. 整体流还是漏斗流。 整体流:卸料时整仓料都往出口走,先进先出;漏斗流:只有中间在动,四周有不动的死区。整体流的仓壁长期受冲刷,而且是按某一种料设计的,换料不一定适用;漏斗流卸料流率不稳,料在仓里待的时间长短不一,吸潮、怕放久的料更怕这种陈料。
4. 可燃粉体另说。 活性炭、淀粉、煤粉这类可燃粉体,料仓、助流和除尘要按 GB 15577—2018《粉尘防爆安全规程》(2019 年 6 月 1 日起实施)和防爆评估来定。没做过防爆评估的,我们不接。
三、怎么算:缓冲仓多大、卸料阀够不够
先按配方算出下游每小时要用多少这种料,再定缓冲仓:
缓冲仓有效容积(m³)≈ 每小时给料量(t/h)× 要缓冲的小时数 ÷ 堆积密度(t/m³)
堆积密度用您这批料实测的;仓的几何容积要比有效容积大一些,按仓型核算。吨袋上料的,再看节拍:
一袋能用多久(h)= 每袋重量(t)÷ 每小时给料量(t/h)
缓冲仓至少要接得住换袋这段时间。
缓冲仓不是越大越好。 会吸潮、会压实的料,存得越久越容易结拱。按换袋节拍和下游能停多久来定,别为了少拆几次袋把仓做大。
卸料阀放得够不够,按这个核:
旋转卸料阀每小时能放的料 ≈ 每转容积 × 每分钟转数 × 60 × 充满程度 × 堆积密度
充满程度和料的流动性有关,难下的料充满得少,要按料核。要随配方调量的,配变频。
举一个我们的配置例子(规格书里的设备配置,不代表已有小苏打脱硫项目):按小苏打这类吸潮细粉的工况,吨袋拆包站每天 8–12 袋(每袋 1–1.2 t),24 小时运行,缓冲仓 1.5 m³,变频旋转卸料阀,卸料上限 600 kg/h。按每天 12 袋、每袋 1.2 t 算,一天约 14.4 t,平均每小时约 0.6 t,正好用到上限,没有余量;袋数再多,或者料更难下,要换大一号的阀重新算。
四、每一种情况怎么选
| 情况 | 可以用 | 适合 | 要注意 |
|---|---|---|---|
| 含水很低的细粉起拱 | 助流气垫(气碟),在锥部充气松动 | 含水很低的粉 | 要有压缩空气;吸潮的料,气源先除水 |
| 一般起拱、挂壁 | 仓壁振动器、振打装置 | 中小料仓、秤斗、出料斗 | 装在靠近出料口的位置;强度不是越大越好;连接处要加强,避免共振 |
| 小缓冲仓里吸潮搭桥 | 仓内搅拌(机械破拱),可以和气碟、振打组合用 | 小料仓、缓冲仓 | 不用压缩空气、不振结构;但内部结构复杂、维护多,可能磨仓壁 |
| 鼠洞、长期挂陈料 | 改仓型:放大出料口、锥壁更陡,或改成整体流仓型 | 新建或大修 | 先测料的流动性再算;大仓仓体由您找设计院或料仓厂家定 |
| 吨袋运来就板结 | 拆包仓下加辊式破碎机,破碎后再进二级暂存仓 | 吨袋板结料、大块 | 辊式破碎机可以把板结块打散到 10 mm 以下;粒度按下游定 |
| 卡在出口以下 | 查插板阀开度,卸料阀转速、间隙,必要时配变频;螺旋太长或太陡的,缩短距离或改斗提 | 各种料仓出口 | 卸料阀口径、法兰按现场做 |
| 输送段结露板结 | 螺旋加电伴热和保温层 | 吸潮、怕结露的料 | 输送距离越短,料越不容易在里面沉积 |
| 看不清仓里 | 高低料位计、观察孔 | 各种料仓 | 料位信号进 PLC,「有料不下」就报警 |
几点说明:
- 振动器装在哪、开多大,都要试。 《中国粉体技术》2023 年第 3 期一篇实验室小型圆锥料仓的振动卸料试验(钛白粉、纳米碳酸钙、白炭黑)发现:振动强度加大,卸料先变快,过了某个值反而变慢,稳定性变差;振动器越靠近出料口,卸料越多;振动器装得离出口远、振动又弱时,会堵住不下料。
- 气垫和搅拌各有短处。 同年第 1 期的综述说:气力助流对水含量很低的粉体尤其适用;机械搅动不用压缩空气、也不振结构,但安装维护成本较高,容易伤内壁,多用在小型料仓。
五、我们做过的,和没做过的
- 吸潮细粉的缓冲仓:第三节那套吨袋拆包站配置。这类细粉拆包后放一天就吸潮搭桥,仓里下不来料;我们的判断是问题出在缓冲仓,不在拆包。所以 1.5 m³ 的 304 不锈钢缓冲仓上,四个助流气碟、一套搅拌装置和振打装置一起上,带料位计和透明观察孔,旋转卸料阀变频给料,预留 DCS 接口。
- 水泥、石灰料仓:我们做过的一条底泥固化线(总处理量约 3.6 万 m³,已交付),配置里有 2 个约 30 t 的水泥、石灰仓,每个带气力破拱装置(助流气垫),有高低料位计和仓顶除尘器,出口装手动插板阀或蝶阀,接螺旋输送机;水泥秤和搅拌机下面的拢料斗各配一台振动器。
- 吨袋拆包:四川项目,吨袋拆包系统,2024 年,已交付。
- 在现有料仓下面加一段:山西项目,在现有料仓下加旋转卸料阀和三通分料器,接新的称重和混合。
- 没做过的:大型料仓的仓体流动设计(剪切试验、改锥角、加内衬)不是我们做;可燃粉体没做过防爆评估的不接。在您现有料仓的锥部加装助流,要在仓体上开孔或焊接,需要仓体设计方或您确认,属于可配置方案,工程评估后确认。
六、发给我们这些
- 料:名称,SDS 或物性单;粒度、含水率、堆积密度;吸不吸潮,会不会结块;进仓温度。
- 仓:容积、直径、锥部高度或角度、出料口尺寸、材质;仓内壁和出料口的照片。
- 现象:什么时候开始堵、料放多久会堵、跟季节和天气有没有关系、堵在哪个位置;有视频更好。
- 下游:接什么设备,每小时要多少,是不是气力输送。
- 现场:已经装了哪些助流装置,压缩空气和电源情况,有没有防爆要求。
拿不准的,可以寄 50 kg 料来试。
七、价格和交期怎么定
我们不在网上写价格。同样叫「料仓破拱」,配置不同价格差得多,主要看这几样:
- 范围:在现有仓上加装助流和卸料,还是换一个缓冲仓;
- 助流方式:气垫、振动器、仓内搅拌,用一样还是几样;
- 材质:碳钢还是 304 不锈钢;
- 出口以下:卸料阀口径、要不要变频、要不要加破碎机和暂存仓;
- 控制:就地控制,还是进 PLC、接 DCS;
- 供货范围:单台、一段还是整线,包不包安装调试。
交期按配置和排产定,在报价单里写明。改造项目要对上您的停产时间,早点告诉我们,好排计划。
