土壤固化稳定化效果评估怎么做?要测哪些指标

土壤固化稳定化做完,效果评估看什么?本文按 HJ 1282 和 HJ 25.5 列出浸出、强度、渗透和地下水几类指标,说清浸出方法怎么按去向选、样品怎么采,配料搅拌段怎么配合。

更新于 2026 年 10 月 11 日

先说结论

固化稳定化是把重金属这类污染物固定在土里,让它不容易被水带走,一般不减少它的总量。所以效果主要看下面三类;六价铬还原这类会改变形态的,以及方案另有要求的,照方案测含量。

  • 浸出浓度:处理后的土,污染物能被水浸出多少。浸出方法按处理后土壤去哪儿来选。
  • 物理指标:用了固化技术、形成整块固化体的(比如加水泥),要测无侧限抗压强度和渗透系数。
  • 地下水:HJ 25.5 把固化/稳定化归在风险管控措施里,完工后还要看下游地下水,之后转入长期监测。

依据主要是两本:生态环境部 HJ 1282—2023《污染土壤修复工程技术规范 固化/稳定化》(2023 年 5 月 1 日起实施),和 HJ 25.5—2018《污染地块风险管控与土壤修复效果评估技术导则(试行)》(2018 年 12 月 29 日起实施)。具体的目标值和检测指标,以您项目的修复方案和效果评估方案为准。

我们做的是其中的配料搅拌段。评估本身由效果评估单位和检测单位来做;这一段要做到的是:每一批按设定量加料、加药、加水,搅够设定时间,并把这些数据留下来,评估时查得到。

一、要测哪些指标

测什么 怎么判 依据
浸出浓度 按处理后土壤的处置、利用情景选浸出方法;浸出浓度要达到 GB/T 14848 地下水质量Ⅳ类及Ⅳ类以上的限值,并满足地下水用途要求,或者满足 HJ 25.5 风险管控效果评估的规定(进填埋场的见第二节) HJ 1282 第 8.1.3 条
无侧限抗压强度 用了固化技术的要测;按固化体实际处置或利用的要求和相关技术标准定,规范没有给统一数值 HJ 1282 第 8.1.4 条
渗透系数 一般不宜超过 1×10⁻⁷ cm/s,上限 1×10⁻⁶ cm/s HJ 1282 第 8.1.4 条
下游地下水 在风险管控范围的上游、范围内、下游设监测井;下游地下水中污染物浓度应持续下降 HJ 25.5 第 6.2.2、7.2.1 条

几点说明:

  • 什么时候评。 HJ 25.5 第 6.2.1 条:风险管控效果评估一般在工程设施完工 1 年内开展;污染物指标要采 4 轮数据,建议每个季度采一次。工程性能指标(强度、渗透这类)和污染物指标都达到评估标准,才判定达到预期效果;有一项没达到,就要优化或修理(第 7.2.2 条)。
  • 施工中就要测。 HJ 1282 第 6.1.6 条:实施过程中要做浸出测试、固化体物理测试和运行工艺参数监测;检测不达标的土,要重新处理达标或采取额外补救措施。
  • 配方阶段就用这几项。 小试、中试时,就用浸出水平、无侧限抗压强度和渗透系数评估效果,同时考虑处理后土壤的增容比率(第 6.3.2.2、6.3.3.4 条)。
  • 强度和渗透是对「固化」的要求。 第 8.1.4 条写的是「采用固化技术时」要测;只做稳定化的测不测,按修复方案定。
  • 以后还要盯。 HJ 1282 第 5.1.5 条要求对处理后土壤做长期监测;发现地下水、地表水水质受影响,浸出量明显升高,或者工程措施损毁,评估后要及时补救。HJ 25.5 也把「实施风险管控的地块」列为需要后期环境监管的情形。

二、浸出方法怎么选

处理后的土去哪儿 浸出方法和怎么判 依据
回填原地块 浸出浓度达到 GB/T 14848 Ⅳ类及Ⅳ类以上限值并满足地下水用途,或满足 HJ 25.5 第 7.2.1 条。方法按处置、利用情景选,HJ 1282 附录 E 列的常用方法:硫酸硝酸法(HJ/T 299),用于重金属污染土壤原位或异位固化/稳定化;水平振荡法(HJ 557),用于砷等阴离子重金属;评估原位处理的长期风险,用柱浸出或块状体槽浸出 HJ 1282 第 8.1.3 条 a)、附录 E
进一般工业固体废物填埋场 按 GB 18599 第Ⅰ类一般工业固体废物的规定做浸出测试和判断 HJ 1282 第 8.1.3 条 b)
进生活垃圾填埋场 按醋酸缓冲溶液法(HJ/T 300)浸出,满足 GB 16889 相应限值 HJ 1282 第 8.1.3 条 b)
外运到别的地块再利用 浸出浓度达到接收地地下水用途对应的标准值,或者不会对地下水造成危害;检测指标按接收地的环境要求增加。要不要另测含量,以效果评估方案为准 HJ 25.5 第 7.2.1 条,参考第 6.3.1.2 条

上面提到的标准:HJ/T 299—2007《固体废物 浸出毒性浸出方法 硫酸硝酸法》、HJ/T 300—2007《固体废物 浸出毒性浸出方法 醋酸缓冲溶液法》,都是 2007 年 5 月 1 日起实施;HJ 557—2010《固体废物 浸出毒性浸出方法 水平振荡法》,2010 年 5 月 1 日起实施;GB/T 14848—2017《地下水质量标准》,2018 年 5 月 1 日起实施;GB 18599—2020《一般工业固体废物贮存和填埋污染控制标准》,2021 年 7 月 1 日起实施;GB 16889—2024《生活垃圾填埋场污染控制标准》,2024 年 9 月 1 日起实施;强度、渗透的测法参考 GB/T 50123—2019《土工试验方法标准》,2019 年 10 月 1 日起实施。地方标准更严、环评批复另有要求的,按严的来。

三、样品怎么采、要采多少

  • 异位处理:HJ 1282 第 8.1.1 条,一般 500 m³ 的处理单元(土壤)采 1 个样。HJ 1282 说样品采集可参考 HJ 25.5,它的第 6.1.2 条(异位修复后土壤的布点)写的是:修复完成后、再利用之前采样;原则上每个采样单元不超过 500 m³,也可以按差变系数查表定单元大小;按批次处理的,在满足前面要求的同时,每批次至少采 1 个样;修复效果薄弱的地方增设采样点。
  • 原位处理:HJ 1282 第 8.1.2 条,重污染区、单元重叠区这类药剂混合薄弱的地方,要加密采样。

怎么估要采几个样(异位,按 500 m³ 一个单元):

样品数(至少)= 处理后的土方量(m³)÷ 500,有余数就进 1

按批次处理的,每批次还至少要 1 个样,两条都要满足。这里的「批次」指修复方案划分的处理批次,不是搅拌机的一罐。方量按处理后的算更稳妥:加了水泥、药剂和水,体积会变大,增容多少,小试时就要测出来。用差变系数定单元大小的,按 HJ 25.5 表 2 来。

举个算法(数字都是假设的):原土 2 万 m³,小试测得增容约 10%,处理后约 2.2 万 m³,按 500 m³ 一个单元,至少采 44 个样。批次怎么划、单元多大,以效果评估方案为准。

四、评估时,配料搅拌这一段要配合什么

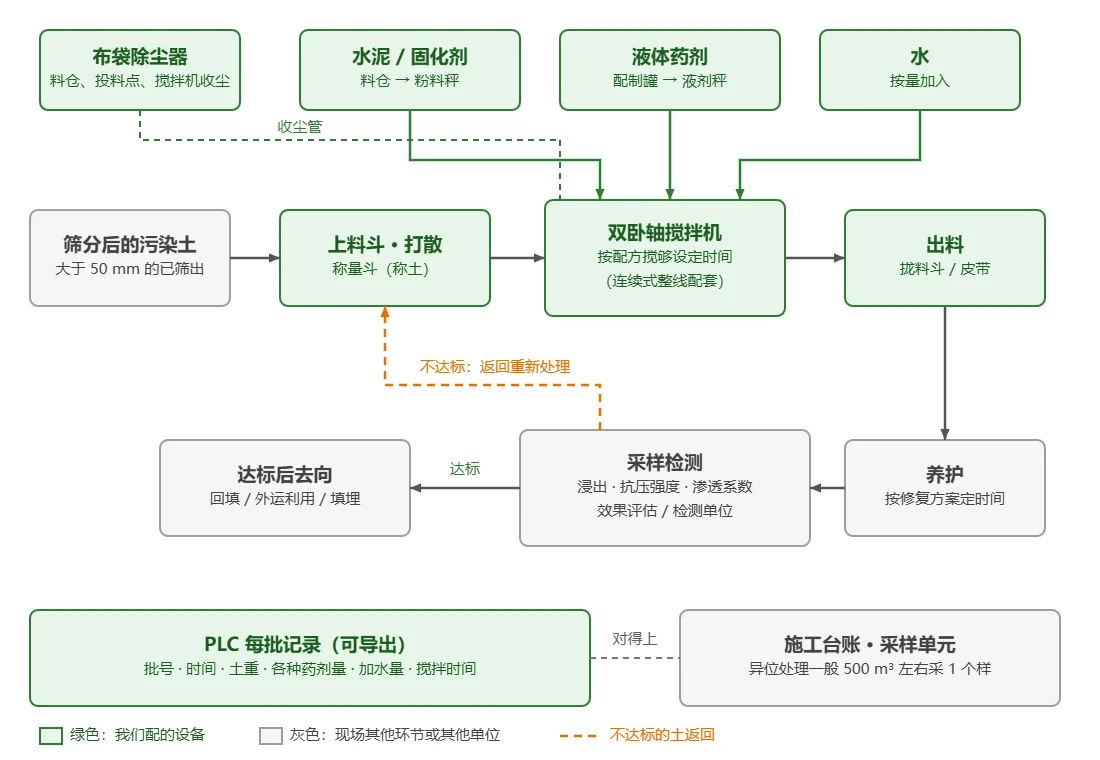

异位固化稳定化配料搅拌段示意图:水泥、液体药剂和水计量后与称过的污染土进双卧轴搅拌机,出料养护后采样检测浸出、抗压强度和渗透系数,达标去回填、外运利用或填埋,不达标返回重新处理;PLC每批记录与施工台账、采样单元对应
异位固化稳定化:配料搅拌段和效果评估怎么对上,绿色是我们配的设备 · 示意图

浸出不合格,原因可能在配方、养护,也可能在这一段:药加少了、水加多了、没搅够时间、搅不匀。HJ 1282 里和这一段有关的条文,和设备上可以配的做法对应如下:

规范条文 设备上可以怎么配 条款
搅拌混合系统具备安全联锁和自动计量投加装置 土、水泥(固化剂)、液体药剂分别称量,水按量加;可配置称量到位才放料的联锁,另配急停等安全联锁 6.3.5.4 b)
正式运行前做试运行和搅拌效果测试,定混合时间和处理量 搅拌时间写进配方;试运行时可配合按不同搅拌时间(连续式按停留时间)出料取样,由检测单位比对浸出 6.3.5.4 d)
异位处理监测给料速率、材料和药剂入料速率、加水速率、搅拌速度、土在搅拌机里的停留时间 间歇式可记下每批土重、各种药剂重、加水量、搅拌时间;连续式可配置记录各路给料流量、搅拌速度和停留时间 8.1.5 b)
异位连续处理用自动控制系统,让土壤投加速率和药剂投加量精确配合 连续式可配置按土的实时给料量比例调药剂和水,需配连续计量,工程评估后确认 8.2.3
安装完成后先校验计量设备,再分项调试、整体调试 交付调试时先校秤,再联动试车 11.3.5
台账要有土壤来源、数量、处理方式、时间、药剂用量、检测结果和去向 台账由施工单位建,设备提供其中的称量数据:每批记录带批号和时间,可以导出 12.1.3
检测不达标的土要重新处理 可预留返料通道,让不合格的土回到搅拌机前;养护后结块的要先破碎,工程评估后确认 6.1.6

现场按批次分堆、做好标识,让批号和采样单元对得上,有个实际的好处:哪个单元浸出超了,能查到是哪几批、当时各加了多少,回头调配方还是查设备,心里有数。

称量精度按我们的统一写法:一般粉料称量误差在 1.5% 以内,液体药剂和水在 1% 以内;具体按物料写进技术协议。

五、我们做过的,和没做过的

  • 做过:广东,污泥固化,2024 年;辽宁,污泥处理设备,2022 年;浙江,河道淤泥治理项目的淤泥稳定化设备,2022 年;江西,稳定化设备,2022 年;都已交付。还有一条底泥固化线,总处理量约 3.6 万 m³,底泥加水泥、螯合剂和水,底泥、水泥、药剂各用一台秤,电控柜加触摸屏自动配料。
  • 没单独做过:污染土壤修复项目。上面这一套用在污染土上,是可配置方案,工程评估后确认。
  • 不归我们做的:效果评估、采样检测、出报告和达标判定,由效果评估单位和有资质的检测单位做;药剂种类和掺量,由修复方案和工艺方定。

六、发给我们这些

  • 修复方案:目标污染物、药剂种类和掺量范围、处理后的土去哪儿;
  • 小试、中试结果:混合时间、增容多少(有的话);
  • 土:类型、含水率、筛分后的粒径,有没有大块和杂物;
  • 量和工期:总方量、工期、每天能干几小时;
  • 记录要求:效果评估方案要记哪些参数、存多久、要不要导出;
  • 场地:面积、电源、水源。

拿不准您的土能不能混匀,可以寄 50 kg 土和药剂来,在试验设备上先混一次。寄之前先告诉我们污染物种类和浓度,确认能不能寄、怎么寄,运输按当地要求办;试混只看混不混得匀、粘不粘,浸出合不合格以小试检测为准。

七、价格和交期怎么定

我们不在网上写价格。同样叫「土壤固化稳定化设备」,配置不同,价格差得多,主要看这几样:

  • 处理量:每小时多少吨,间歇还是连续,几条线;
  • 药剂系统:几种粉剂、几种液剂,几台秤,要不要现场配制;
  • 除尘:料仓和投料点一共几处;
  • 控制和记录:每批记录记哪些、存多久,要不要接业主系统;
  • 供货范围:只补一段还是整线,包不包安装调试。

资料发来,我们先出配置再报价;交期按配置和排产定,写进报价单。
