危险废物填埋场入场要求有哪些?不达标的怎么固化稳定化

危险废物进柔性填埋场,要过浸出毒性、pH、含水率、水溶性盐、有机质、反应性易燃性六项,进刚性填埋场条件宽一些。本文列出限值,说清哪几项能靠固化稳定化解决、配料混合段怎么配。

更新于 2026 年 10 月 13 日

先说结论

危险废物能不能进填埋场,看 GB 18598—2019《危险废物填埋污染控制标准》(2019 年 9 月 30 日发布,2020 年 6 月 1 日起实施)第 6 章。它代替了 2001 版;网上还能搜到按 2001 版写的条文,那一版已经废止。

  • 三类不能填:医疗废物;与衬层有不相容反应的废物;液态废物。
  • 进柔性填埋场(双人工复合衬层防渗),六项要全满足,或者经过预处理以后满足:浸出毒性不超过标准表 1 的限值;浸出液 pH 在 7.0~12.0 之间;含水率低于 60%;水溶性盐总量小于 10%;有机质含量小于 5%;不再具有反应性、易燃性。
  • 进刚性填埋场(钢筋混凝土防渗阻隔结构),标准第 6.3 条只要求不具有反应性、易燃性,或者经预处理后不再具有。砷含量大于 5% 的废物,应进入刚性填埋场(第 6.4 条)。

不达标的,常见做法是先做固化稳定化。它主要对付重金属浸出超标,pH 要跟着配方一起调,含水率能帮一部分;有机质、水溶性盐超标,以及反应性、易燃性,一般不靠固化稳定化解决(第二节)。

某个填埋场具体收什么料,还要看它自己的接收要求和项目环评,有的地方另有规定。

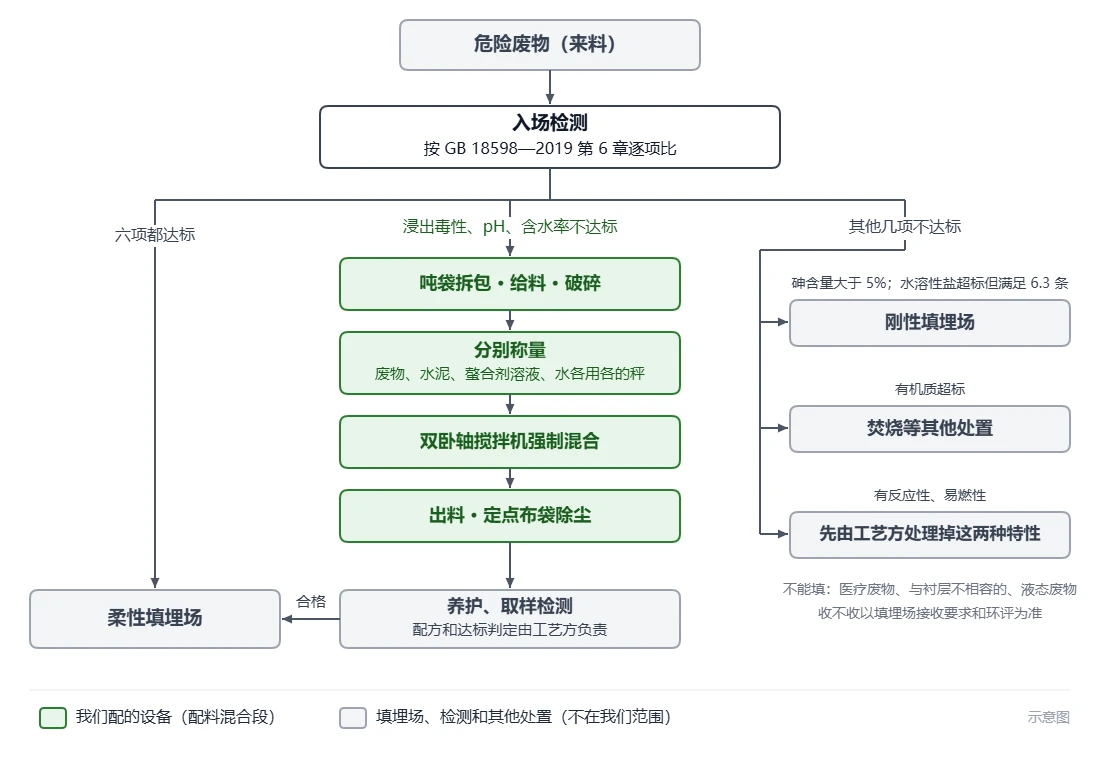

危险废物入场检测后的去向示意图:六项都达标进柔性填埋场;浸出毒性、pH、含水率不达标的,经吨袋拆包给料、分别称量、双卧轴搅拌机混合、出料除尘,养护检测合格后进柔性填埋场;砷含量大于5%或水溶性盐超标的进刚性填埋场,有机质超标的走焚烧等其他处置,有反应性易燃性的先由工艺方处理
危险废物进填埋场前按入场要求分流:绿色是我们配的配料混合段 · 示意图

一、入场要求逐条看

项目 柔性填埋场 刚性填埋场 不达标时常见的做法
医疗废物、与衬层不相容的废物、液态废物 不能填 不能填 走焚烧等其他处置
浸出毒性 不超过表 1 限值 标准未设限值 固化稳定化:水泥、石灰、螯合剂等
浸出液 pH 7.0~12.0 标准未设限值 配方里调碱性材料和药剂的用量
含水率 低于 60% 标准未设限值 上游先脱水、干化;固化时掺干料,少加水
水溶性盐总量 小于 10% 标准未设限值 不靠固化稳定化解决;看刚性填埋场或其他处置
有机质含量 小于 5% 标准未设限值 不靠固化稳定化解决;一般看焚烧等其他处置
反应性、易燃性 不再具有 不再具有 先由工艺方把这两种特性处理掉
砷含量大于 5% 不能进 应进入刚性填埋场 —

刚性填埋场一列写「标准未设限值」,是说 GB 18598—2019 第 6.3 条没有列这几项;液态废物照样不能填,收不收以填埋场的接收要求和环评为准。

表 1 各项的浸出液按 HJ/T 299—2007《固体废物 浸出毒性浸出方法 硫酸硝酸法》(2007 年 5 月 1 日起实施)制备;pH 的测法另按标准第 6.2 条的规定。表 1 的稳定化控制限值(mg/L):

项目 限值 项目 限值
烷基汞 不得检出 铜 120
汞 0.12 锌 120
铅 1.2 铍 0.2
镉 0.6 钡 85
总铬 15 镍 2
六价铬 6 砷 1.2
无机氟化物(不含氟化钙) 120 氰化物(以 CN⁻ 计) 6

注意:表里的砷 1.2 mg/L 是浸出液浓度;上面说的「砷含量大于 5%」是废物里的砷总量,两回事。

二、不达标的,固化稳定化管得了哪几项

HJ 2042—2014《危险废物处置工程技术导则》(2014 年 9 月 1 日起实施)把固化/稳定化列为预处理技术,包括水泥固化、石灰固化、塑料固化、自胶结固化和药剂稳定化等(第 4.1.2.3 条),并提出安全填埋前要进行稳定化/固化等预处理(第 7.5.4 条)。GB 18598—2019 第 5.1 条列出的填埋场设施里,也有预处理设施。

按项目分开看:

  • 浸出毒性超标:固化稳定化主要对付的就是这一项。水泥、石灰把废物固结起来,螯合剂等药剂把重金属转成不容易浸出的形态。加什么、加多少,由工艺方做小试定;处理后能不能达标,靠有代表性的样品检测判定。
  • pH 不在 7.0~12.0:水泥、石灰是碱性的,加多了,浸出液 pH 可能超过 12;酸性的废物不处理,可能低于 7。pH 要和浸出毒性一起在配方里调。
  • 含水率高于 60%:要达标的是进场的那批料,也就是处理以后的料。掺进水泥、干料,含水率会降一些;但螯合剂溶液、配方用水也都是水,要一起算进去。湿污泥含水太高的,先在上游脱水、干化,再进固化。HJ 2042—2014 第 7.6.3.7 条写的是「含水率高于 85% 的危险废物须预处理后可入场填埋」。这本导则是指导性文件,编在 2019 版填埋标准之前;进柔性填埋场,以 GB 18598—2019 第 6.2 条的「含水率低于 60%」为准。
  • 有机质、水溶性盐超标:一般不靠固化稳定化解决。它针对的是重金属浸出;靠多掺水泥把百分比摊低,填埋场和环评未必认可。水溶性盐超标、但满足第 6.3 条的,可以考虑刚性填埋场;有机质超标的,HJ 2042—2014 第 4.2.4 条写明有机危险废物不适宜采用安全填埋处置,一般看焚烧等其他处置。具体以填埋场接收要求为准。
  • 反应性、易燃性:要先由工艺方把这两种特性处理掉,不是加水泥搅拌能解决的。没做过防爆评估的可燃粉体,混合段也不能接。

城镇污水厂的污泥进生活垃圾填埋场,看的是另一套标准,见问答「污泥含水率要达到多少才能填埋?」。

三、怎么算:一小时要混多少料

每批出料量 ≈ 每天要处理的废物 × 配方系数 ÷ 每天运行小时 ÷ 混合料堆积密度 ÷ 每小时批数

配方系数 = 1 + 每吨废物加的水泥、药剂溶液和水(吨)。

举个例子(数字都是假设的,只演示算法):每天 50 t 废物;每吨废物加水泥 0.2 t、螯合剂溶液 0.03 t、水 0.05 t;每天开 8 小时;混合料堆积密度 1.5 t/m³;每批从进料、搅拌到卸料 15 分钟,每小时 4 批。

  • 每天混合料:50 × (1 + 0.2 + 0.03 + 0.05) = 64 t
  • 每小时:64 ÷ 8 = 8 t,约 5.3 m³
  • 每批出料:5.3 ÷ 4 ≈ 1.3 m³

搅拌机就按每批出料不小于约 1.3 m³、再留余量来选。还要注意三点:

  • 配方一变,系数就变;按几个配方里加料多的那个算。
  • 上一批在搅的时候,下一批的几样料要在各自的秤里称好等着,节拍才排得开。
  • 堆积密度、搅拌时间用您的料和工艺方给的数,别套例子。

四、配料混合这一段怎么配

这一段 用什么设备 要看什么
废物进料 吨袋拆包站、料仓助流、旋转卸料阀;块状的先过撕碎机或破碎机;湿料用称量斗、皮带上料 粉、块还是湿料,含水率,每天多少
水泥、石灰 料仓(仓顶除尘、料位计、助流)、螺旋输送机 每天用量,袋装还是散装
螯合剂等药剂 配制罐(带搅拌)、药剂泵 粉剂现配还是成品液,腐蚀性
计量 废物、水泥、药剂、水各用各的秤;药剂和水用量小,单独配小秤,按重量称 配方范围、每批用量
混合 双卧轴强制式搅拌机,每批 60–3000 L;耐磨衬板、防腐内衬、轴头密封按料配 每批量、黏性、磨损和腐蚀
出料 装吨袋,或皮带、刮板输送 去养护区还是直接装车
除尘 布袋除尘器,拆包点、转运点、搅拌机进料口定点收尘 产尘点有几处
控制 PLC 加触摸屏管配方,可以留称量记录、接 DCS 要不要按批次追溯

称量精度:一般粉料称量误差在 1.5% 以内,液体药剂和水在 1% 以内;具体按您的物料写进技术协议。每批的称量记录存下来,检测不合格时能对上是哪一批。

五、我们做过的,和没做过的

  • 危废处置中心:2019 年起,我们给危废处置中心(含医废危废处置中心)做过 22 个项目,17 个已交付,另外 5 个在制造或已发货;其中 8 个是老车间升级改造。详见危废处置中心。
  • 新疆:配料混合车间改造,3000 L 危废固化线,从吨袋拆包到出料,2024 年已交付。
  • 江苏:填埋场的稳固化设备,供货并安装,2021 年已交付。
  • 固化车间升级改造:广东、天津(2025 年),福建、江苏(2024 年),都已交付。
  • 没做过的和不做的:我们做的是固化稳定化这一段的配料混合设备;配方、药剂、小试、处理后的检测和达标判定,由您或工艺方负责;污泥脱水、干化,以及填埋场本身的设计和建设,不在我们范围;没做过防爆评估的可燃粉体不接。

六、发给我们这些

  • 废物:种类,粉、块还是湿料,每天多少吨;检测报告,哪几项没过。
  • 去向:柔性还是刚性填埋场,填埋场的接收要求。
  • 配方:工艺方定的水泥、药剂、水的用量;药剂是粉剂还是液剂。
  • 现场:新建还是改老车间;厂房平面和层高;原有设备哪些要留。
  • 控制:要不要配方管理、每批记录、接 DCS。

拿不准料能不能混匀,可以寄 50 kg 料来,在试验设备上先混一次。

七、价格和交期怎么定

我们不在网上写价格。同样叫「固化车间」,只补一台搅拌机和几台秤,跟从拆包到出料整段新上,价格差得多,主要看这几样:

  • 规格:每天处理多少,每批多大;
  • 组分:几种料、几台秤,进料是吨袋、料仓还是湿料;
  • 材质:耐磨、防腐做到什么程度;
  • 除尘:有几处产尘点;
  • 现场:新建还是改造,能停产多久;控制做到哪一级。

资料发来,我们先出配置再报价;交期按配置和排产定,写进报价单。
