问答 / 污泥和土壤
污泥含水率要达到多少才能填埋?加固化剂混拌怎么配
污泥含水率要达到多少才能填埋?进生活垃圾填埋场要小于60%,做覆盖土添加料要小于45%。本文比较深度脱水、干化、加固化剂三条路,再说加固化剂混拌这一段怎么算、怎么配。
先说结论
生活污水处理厂的污泥,要进生活垃圾填埋场,含水率要小于 60%;要做填埋场覆盖土的添加料,含水率要小于 45%,臭气浓度要小于 2 级,横向剪切强度要大于 25 kN/m²。
- GB 16889—2024《生活垃圾填埋场污染控制标准》(2024 年 9 月 1 日起实施)第 6.5 条:经处理后含水率小于 60% 的生活污水处理厂污泥,可进入填埋场填埋处置;混合填埋时还应符合 GB/T 23485 的规定。
- GB/T 23485—2009《城镇污水处理厂污泥处置 混合填埋用泥质》(2009 年 12 月 1 日起实施)把混合填埋和做覆盖土的指标分别列了表,见下面的表格。
脱水机出来的泥饼,含水率离 60% 还差一截。常见的有三条路:深度脱水、干化、加固化剂混拌。前两条让泥变轻,第三条让泥变重,算账时先想清楚。
我们做的是第三条路里的配料混拌这一段:固化剂的储存、拆包和计量,泥饼的给料和称量,强制混合,投料点除尘、搅拌机密闭抽气,以及控制。固化剂用哪种、加多少,由您的工艺方按小试定;处理后达不达标,以检测为准。

一、填埋看哪些指标
| 去向 | 依据 | 要看什么 |
|---|---|---|
| 进生活垃圾填埋场 | GB 16889—2024 第 6.5 条 | 生活污水处理厂污泥,经处理后含水率小于 60% |
| 和生活垃圾混合填埋 | GB/T 23485—2009 表 1、表 2 | 含水率小于 60%,pH 5~10,混合比例不大于 8%;重金属、矿物油、挥发酚、总氰化物等污染物按表 2 |
| 做填埋场覆盖土的添加料 | GB/T 23485—2009 表 2、表 3 | 含水率小于 45%,臭气浓度小于 2 级(六级臭度),横向剪切强度大于 25 kN/m²;污染物按表 2;做终场覆盖土的,还要满足表 4 的生物学指标,且不得检出传染性病原菌 |
几点说明:
- 加石灰后 pH 偏高怎么办。 GB/T 23485 表 1 的注写明:「表中 pH 指标不限定采用亲水性材料(如石灰等)与污泥混合以降低其含水率措施」。用石灰降含水率的,不受表 1 的 pH 限值约束;填埋场另有要求的,先问清楚。
- 混合比例是污泥和生活垃圾的质量比。加了固化剂,进场吨数跟着涨,先和填埋场确认它还能接多少。
- 含水率怎么测:GB/T 23485 规定用重量法,多点取样混合,样品不少于 1 kg。固化后放置期间含水率可能还会变,什么时候取样、以哪次检测为准,先和填埋场、检测单位说定。
- 填埋在收紧。 国家发展改革委等三部门 2022 年印发的《污泥无害化处理和资源化利用实施方案》(发改环资〔2022〕1453 号)要求:东部地区城市、中西部地区大中型城市和其他有条件的城市,逐步限制污泥填埋;暂不具备土地利用、焚烧和建材利用条件的地区,污泥含水率小于 60% 的,可以卫生填埋;禁止未经脱水处理达标的污泥在垃圾填埋场填埋。这些城市的长远去向,要和当地主管部门、环评一起定。
- 本文说的是生活污水处理厂污泥。接纳工业废水比例大的污水厂,以及工业污泥,先按《国家危险废物名录(2025 年版)》(2025 年 1 月 1 日起施行)和 GB 5085.7—2019《危险废物鉴别标准 通则》(2020 年 1 月 1 日起实施)确认是不是危险废物;是的话按危险废物的规定处置,不在本文范围。
二、从 80% 降到 60%,有三条路
GB 18918—2002《城镇污水处理厂污染物排放标准》(2003 年 7 月 1 日起实施)第 4.3.2 条要求,脱水后污泥含水率应小于 80%。住房城乡建设部、国家发展改革委 2011 年的《城镇污水处理厂污泥处理处置技术指南(试行)》说,我国城镇污水厂大都没有初沉池、也不做厌氧消化,脱水后的污泥含水率大都在 78%~85%。
| 路子 | 怎么做 | 泥的重量 | 要注意 |
|---|---|---|---|
| 深度脱水 | 调理后用板框或隔膜压滤 | 变轻 | 调理药剂由工艺方定 |
| 干化 | 热干化到 60% 以下 | 变轻 | 要有热源,干化尾气要处理 |
| 加固化剂混拌 | 泥饼加石灰、水泥或专用固化剂,强制混合 | 变重 | 可以接在现有脱水机后面加一段;进场吨数增加 |
重量差多少,算一下就清楚。以 1 t 含水率 80% 的泥饼为例,干泥是 0.2 t:
- 干化到 60%(深度脱水不计调理药剂时也一样):总重 = 0.2 ÷ 0.4 = 0.5 t,少了一半;调理时加了石灰、铁盐等药剂的,干固体会增加,减重没这么多;
- 加干固化剂,只按「摊薄」算到 60%:总重约 1.33 t,多了三分之一。
运费、处置费按吨算的,要把多出来的吨数一起算进去。
三、怎么算:加多少固化剂、搅拌机要多大
1. 先按「只摊薄、不反应」估一个数。 干固化剂加进去,水的重量不变,总重量变大(生石灰、水泥这类干粉,这样估偏保守):
加固化剂后的含水率 ≈ 湿泥里的水 ÷(湿泥 + 固化剂)
每吨湿泥要加的干料(t)≈ 原含水率 ÷ 目标含水率 − 1
从 80% 降到 60%:0.8 ÷ 0.6 − 1 ≈ 0.33 t。
生石灰会多吃掉一部分水。 氧化钙和水反应生成氢氧化钙,按分子量算,1 t 氧化钙结合约 0.32 t 水;重量法烘干时,这部分结合水算在干物质里。反应还放热,又会蒸发一些。按纯氧化钙、完全反应、不计蒸发推算,80% 降到 60% 每吨湿泥约加 0.22 t,总重约 1.22 t,泥还是变重。这只是理论推算(工业石灰不是纯氧化钙),不能当投加量。水泥、专用固化剂各不一样。
具体加多少,由工艺方做小试定:配几个比例,混好、放置后测含水率;要做覆盖土的,还要测剪切强度。
2. 再算搅拌机。
每小时湿泥量(t/h)= 每天湿泥量(t)÷ 每天运行小时数
每小时要混的料(t/h)≈ 每小时湿泥量 ×(1 + 固化剂投加比例)(投加比例按湿泥重量计)
每小时能混的料 ≈ 每批实际出料量(t)× 每小时批数
每批实际出料量(t)= 有效容积 × 混合料堆积密度;每小时批数 = 60 ÷ 每批循环时间(分钟),每批循环 = 进料 + 搅拌 + 卸料,搅拌时间按小试定。
举个算法(数字是假设的):每天 100 t 湿泥,开 16 小时,每小时约 6.3 t;固化剂按湿泥重量的 30% 算,每小时要混约 8.1 t(6.25 × 1.3)。一条 3000 L 双卧轴线按湿料估算,每小时大约十吨上下(要按您的泥核算),余量不多;量再大,要考虑两条线或连续式。
3. 固化剂一侧。 每天固化剂用量 = 每天湿泥量 × 投加比例。上面的例子每天约 30 t,按这个定料仓多大、几天进一车、要不要配吨袋拆包。
四、每一段怎么选

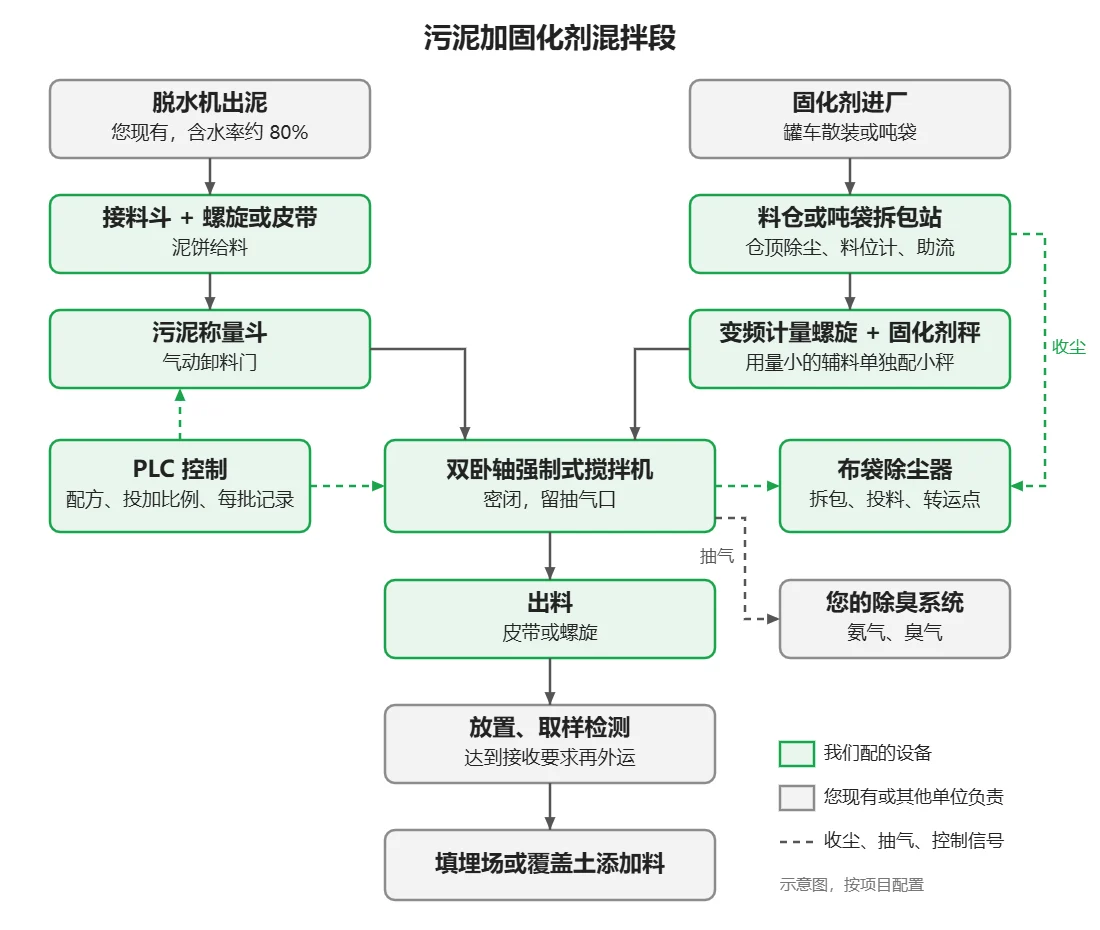

| 这一段 | 用什么设备 | 选型要看什么 |
|---|---|---|
| 泥饼接收、给料 | 接料斗、螺旋或皮带;装载机上料的,配上料斗和打散装置 | 泥饼含水率和黏度;从脱水机直接接,还是从堆场铲来;每小时多少吨 |
| 泥的称量 | 称量斗(气动卸料门) | 泥粘不粘斗壁,每批多少 |
| 固化剂进厂、储存 | 罐车送散料的用料仓(仓顶除尘、料位计、助流);用量小的用吨袋拆包站 | 每天用多少、怎么运来;生石灰怕潮,仓和输送要防潮 |
| 固化剂计量 | 称量斗、变频计量螺旋;用量小的辅料单独配小秤 | 几种固化剂、每批加多少、要不要跟着泥量自动调 |
| 混合 | 双卧轴强制式搅拌机(间歇式,我们自己造);连续式(合作厂家制造,整线配套) | 产量、泥的黏度、要不要每批能追溯 |
| 密闭抽气、除尘 | 拆包、投料、转运点配布袋除尘器;搅拌机密闭、留抽气口,抽出的气接您的除臭系统 | 粉尘在哪几处;氨气和臭气接到哪里处理 |
| 出料 | 皮带、螺旋,接堆场或运输车 | 固化后要不要放置、放多久、怎么运走 |
| 控制 | PLC 管配方和投加比例、每批记录、报警,可预留 DCS 接口 | 自动化做到哪一级、要不要出报表 |
称量精度:一般粉料称量误差在 1.5% 以内,液体药剂和水在 1% 以内,具体按您的物料写进技术协议。
几处容易出问题的地方:
- 生石灰遇水放热。 石灰仓、螺旋要防潮,冲洗水别进石灰系统。
- 加碱后可能放氨。 泥里的氨氮在 pH 升高后会有一部分变成氨气跑出来,放多少看泥里的氨氮和加量。美国环保署 2000 年的碱性稳定技术说明(EPA 832-F-00-052)也写到,碱性稳定可能因为氨气释放产生臭味。搅拌机要密闭、留抽气口;布袋除尘器收的是粉尘,氨气和臭气要接到除臭系统。
- 泥饼发黏。 容易粘在料斗、螺旋和搅拌机里。我们的双卧轴搅拌机衬板和叶片用螺栓固定、磨损后单块换;停机后要冲洗。
五、我们做过的,和没做过的
- 污泥:广东,污泥固化,2024 年,已交付;辽宁,污泥处理设备,2022 年,已交付。
- 底泥:一条底泥固化线,总处理量约 3.6 万 m³,按进料含水率不超过 60% 的底泥设计,底泥 + 水泥 + 螯合剂 + 水,已交付。
- 2019 年起做过 70 多个固化稳定化项目,都是「加药剂或水泥 + 称量 + 强制混合 + 除尘」。
- 没做过的:压滤前往稀污泥里加石灰做调理,这一段我们还没做过,属于可配置方案,工程评估后确认。深度脱水、干化设备不在我们的范围;固化后的放置、检测,以及填埋场接不接收,由您和相关单位确认。
六、发给我们这些
- 泥:哪类污水厂的污泥(生活污水为主,还是含工业废水)、每天多少吨、现在出泥含水率、用什么脱水机;有检测报告的一起发来。
- 去向:进哪类填埋场,混合填埋还是做覆盖土;填埋场对接收有什么要求(含水率、强度、怎么取样)。
- 固化剂:用什么、加多少(工艺方给);散装还是吨袋。
- 现场:脱水机出泥口的位置和高度、可用面积、每天开几个小时、除臭系统在哪、电源情况。
拿不准的,可以寄 50 kg 泥和固化剂来(寄样方式先和我们约定),在试验设备上先混一次,看混不混得匀、粘不粘、卸不卸得干净。含水率、强度由您委托检测单位测。
七、价格和交期怎么定
我们不在网上写价格。同样叫「污泥固化搅拌设备」,配置不同,价格差得多,主要看这几样:
- 处理量:搅拌机规格和台数,间歇还是连续;
- 固化剂系统:几种固化剂,用料仓还是吨袋,配几台秤;
- 密闭抽气和除尘:几个点、多大风量;
- 接触物料的材质:普通耐磨,还是要加防腐;
- 控制:就地 PLC,还是要预留 DCS 接口;要不要每批记录和报表;
- 供货范围:单台、一段还是整线,包不包安装调试。
资料发来,我们先出配置再报价;交期按配置和排产定,写进报价单。在现有污水厂里加一段的,要对上您的停产或检修时间,早点告诉我们,好排计划。
