危险废物固化稳定化搅拌设备有哪些?搅拌机怎么选
危废固化稳定化用的搅拌设备,有双卧轴间歇式、连续式、立轴行星式等几种。本文按废物形态、每批量和黏、磨、腐蚀说清怎么选,每批多大怎么算,以及衬板、轴头密封、卸料门要看什么。
先说结论
危险废物做固化稳定化,搅拌设备只干一件事:把废物和水泥(或石灰)、螯合剂等药剂、水,按工艺方定的配方混匀。混不匀,局部药剂不够,处理后的料就可能有一部分浸出超标。

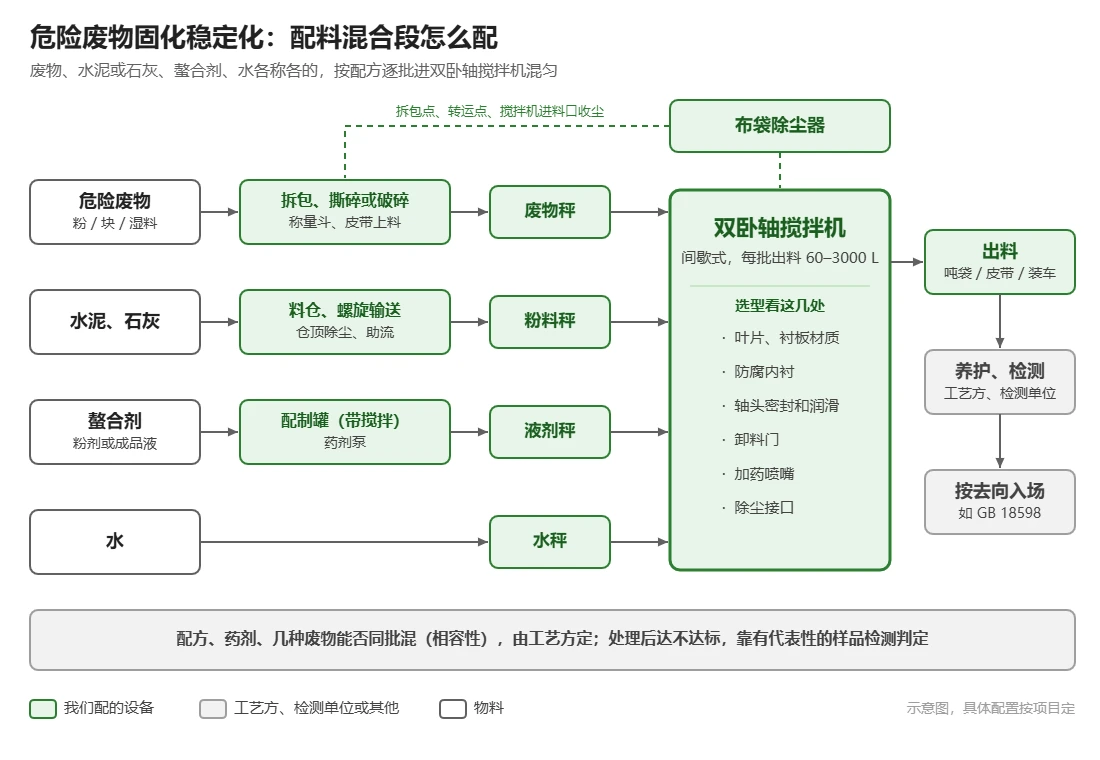

能用到的有这几种(第二节细说):
- 双卧轴强制式搅拌机(间歇式):一批一批称、一批一批混。加水加药后发黏的料、湿料、磨损大的料都能混(配置按料选);每批称量,留下称量记录就能逐批追溯。我们给危废固化车间配的就是这种,自己车间制造,每批出料 60–3000 L。
- 连续式搅拌机:边进料边出料,适合产量大、连续供料的场合。
- 立轴行星式、倾斜式强力混合机、轮碾机:各有适合的料(细粉、造粒、碾压),工况对得上才考虑。
- 药剂配制罐(带搅拌):把粉状螯合剂等现配成溶液。它是配套设备,不是主混合机。
挖掘机装搅拌头那一类,一般用在河塘、场地里就地拌和,不是固化车间里的设备,本文不讲。
怎么选,主要看四样:废物是粉、块还是湿料;每批多少、要不要逐批追溯;料黏不黏、磨不磨、带不带腐蚀;车间位置够不够。配方、药剂和处理后能不能达标,由工艺方定、靠检测判定,选哪种搅拌机决定不了。

一、规范对这一段怎么说
- HJ 2042—2014《危险废物处置工程技术导则》(2014 年 9 月 1 日起实施)把固化/稳定化列为预处理技术,包括水泥固化、石灰固化、塑料固化、自胶结固化和药剂稳定化等(第 4.1.2 条、第 4.1.2.3 条);采用安全填埋的,实施填埋前应进行稳定化/固化等预处理(第 7.5.4 条)。
- 同一导则第 7.5.3 条提出,对危险废物配伍时注意相互间的相容性,避免不相容的危险废物混合后产生不良后果。落到搅拌机上:几种废物能不能进同一批,先由工艺方判断,搅拌机解决不了这件事。
- 处理后的料要过哪些指标,看去向。进危险废物填埋场的,按 GB 18598—2019《危险废物填埋污染控制标准》(2020 年 6 月 1 日起实施)第 6 章,逐条见问答「危险废物填埋场入场要求有哪些?」。
二、几种搅拌设备比一比
| 类型 | 适合什么料 | 放在危废固化车间要注意 | 我们怎么供 |
|---|---|---|---|
| 双卧轴强制式(间歇式) | 加水泥、石灰或药剂后发黏、磨损大的混合料,污泥,工业废渣;每批称量,能追溯 | 衬板、叶片、防腐内衬、轴头密封按料配 | 自己车间制造,每批出料 60–3000 L,更大的按工况设计 |
| 连续式 | 产量大、连续供料,比如路基料 | 各组分按流量连续计量、连续记录,不是一批一条记录;换配方时前后会有一段过渡料,配方常换的要算进去 | 主机不是我们车间造的,可外购主机整线配套,工程评估后确认 |
| 立轴行星式 | 批量小一些、要混得很匀的细粉料,比如耐火材料、陶瓷原料 | 废物以细粉为主、每批量小时可以比较 | 同上,可外购主机整线配套 |
| 药剂配制罐(带搅拌) | 粉状药剂现配成溶液 | 配好后用药剂泵送进液剂秤,按重量加;看药剂腐蚀性 | 可按项目配 |
倾斜式强力混合机(细粉强混、造粒)和轮碾机(碾压、揉搓,常接在砖和砌块成型前),工艺上有这一步才考虑,也是外购主机整线配套,工程评估后确认。
间歇还是连续,一句话:要每批称量、逐批追溯的,看双卧轴间歇式;产量大、连续供料、配方稳定的,可以看连续式。连续式里也常用双卧轴,区别在边进边出;我们车间造的双卧轴是间歇式。都要结合物料状态和整线布置核算。
三、按废物怎么选
| 废物情况 | 进搅拌机之前先处理什么 | 搅拌机这一侧要注意 |
|---|---|---|
| 粉状废渣 | 吨袋拆包站、料仓助流、旋转卸料阀;会搭桥的先解决下料 | 进料口冒灰,要接除尘;加水、加药以后由干变黏 |
| 块状 | 先过撕碎机或破碎机 | 磨叶片、磨衬板,衬板选耐磨的 |
| 湿料、污泥 | 称量斗、皮带上料;含水太高的,上游先脱水(脱水不在我们范围) | 粘壁、抱轴;看卸料干不干净、清理方不方便 |
| 带腐蚀性液体 | 先问清是什么液体、什么浓度 | 壳体内壁做高分子防腐层,衬板选不锈钢或高分子,密封圈耐酸碱 |
| 可燃粉体 | 没做过防爆评估的,我们不接 | — |
几种料同一批进搅拌机的,相容性先由工艺方确认(见上面「规范」一节)。湿料进填埋场还要看含水率,药剂溶液和配方用水都要算进去。
四、每批多大、一小时能混多少
每小时要混的料(t)= 每小时废物量 ×(1 + 每吨废物加的水泥、药剂溶液和水)
每批出料体积(m³)= 每小时要混的料 ÷ 混合料堆积密度 ÷ 每小时批数
每小时批数 = 60 ÷ 每批循环时间(分钟),每批循环 = 进料 + 搅拌 + 卸料,搅拌时间按试验定。
举个例子(数字都是假设的,只演示算法):每天 30 t 废物,开 8 小时;每吨废物加水泥 0.25 t、螯合剂溶液 0.03 t、水 0.07 t;混合料堆积密度 1.4 t/m³;每批循环 12 分钟,每小时 5 批。
- 每小时要混:30 ÷ 8 ×(1 + 0.25 + 0.03 + 0.07)≈ 5.1 t,约 3.6 m³
- 每批出料:3.6 ÷ 5 ≈ 0.72 m³
我们常用规格每批出料 60、150、1000、1500、2000、3000 L(以技术协议为准)。这个例子看 1000 L 那一档:0.72 m³ 约占七成,留有约三成余量。还要注意:
- 配方一变,系数就变,按加料多的那个配方算;
- 上一批在搅,下一批的几样料要在各自的秤里称好等着,节拍才排得开;
- 按上面的公式算,每批要超过 3000 L 的,就分几条线,或者看连续式。
五、搅拌机本身看哪几处
| 部位 | 看什么 | 我们的做法 |
|---|---|---|
| 搅拌方式 | 整个罐体能不能都搅到,黏料会不会抱轴 | 两根卧轴反向转,叶片断续螺旋布置,两轴中间的交叠区来回翻料 |
| 叶片和衬板 | 什么材质,磨损后怎么换、停多久 | 高铬铸铁叶片和衬板,硬度 HRC ≥ 54;叶片用螺栓固定;衬板用螺栓固定在罐壁上,磨损后单块更换;衬板另有不锈钢、高分子可选 |
| 防腐 | 带腐蚀液体时壳体怎么防 | 壳体内壁热粘高分子防腐层,外面再装衬板,防腐层不直接受磨 |
| 轴头密封 | 浆料会不会从轴头漏出来,润滑会不会堵 | 多道轴端密封,密封圈耐酸碱;1000 L 及以上用电动润滑泵,四个泵芯分别给四个轴头供油,不用分配阀;小型机手动润滑或润滑泵 |
| 卸料门 | 卸不卸得干净,漏不漏灰、漏不漏浆,好不好检修 | 门可以停在任意开度,也能手动开,可拆下检修;按密闭设计;大型机液压,小型机气动 |
| 加液和除尘接口 | 螯合剂和水从哪进,进料口的灰往哪收 | 按项目配药剂喷嘴、除尘接口 |
挑厂家时,可以问这几件事:做过什么料、多大规格、跑了多久;叶片和衬板怎么换;能不能先拿料试混;性能承诺写不写进技术协议。
六、我们做过的,和没做过的
- 危废处置中心:2019 年起,我们给危废处置中心(含医废危废处置中心)做过 22 个项目,17 个已交付,另外 5 个在制造或已发货;其中 8 个是老车间升级改造。详见危废处置中心。
- 新疆:配料混合车间改造,3000 L 危废固化线,从吨袋拆包到出料,2024 年已交付。
- 固化车间升级改造:广东、天津(2025 年),福建、江苏(2024 年),都已交付。
- 没做过的和不做的:连续式、立轴行星式、倾斜式强力混合机、轮碾机这些主机不是我们车间造的,整线需要的,可以外购主机配套,工程评估后确认;配方、药剂、小试、处理后的检测和达标判定,由您或工艺方负责;污泥脱水、干化不在我们范围;没做过防爆评估的可燃粉体不接。
七、发给我们这些
- 废物:种类,粉、块还是湿料,含水率,每天多少吨;几种废物会不会同批混。
- 配方:每批总量,水泥或石灰、螯合剂、水各加多少;药剂是粉剂还是成品液。
- 运行:每天开几小时,要不要逐批记录、接 DCS。
- 现场:新建还是改老车间;厂房平面和层高;原有设备哪些要留。
- 出料:装吨袋、皮带送走还是直接装车。
拿不准料能不能混匀,可以先在我们车间的 50 kg 试验设备上试混一次,看混不混得匀、粘不粘壁、卸不卸得干净。试混只看混合效果,不做配方和浸出检测。送多少料、怎么送,先和我们约;危险废物样品的转移和运输,按国家和当地规定办理。
八、价格和交期怎么定
我们不在网上写价格。同样叫「双卧轴搅拌机」,配置不同,价格差得多,主要看这几样:
- 规格:每批出料多大;
- 材质:普通耐磨,还是要加防腐内衬;
- 卸料和润滑:气动还是液压卸料,手动、润滑泵还是四点自动润滑;
- 配套:要不要药剂喷嘴、除尘接口、检修平台、控制柜,前后的拆包、计量、输送要不要一起上;
- 现场范围:只供设备,还是包安装、调试。
资料发来,我们先出配置再报价;交期按配置和排产定,写进报价单。
