螺旋输送机堵料,有哪些原因、怎么处理?

螺旋输送机堵料,先别急着换大电机。先看堵在进料口、吊轴承、出料端还是下游,再分清是喂多了还是走不动。本文按位置列原因和改法,附输送量怎么算、给料和联锁怎么配。

更新于 2026 年 10 月 12 日

先说结论

螺旋输送机堵料,先别急着换大电机。先弄清两件事:

  • 堵在哪一段。 进料口、中间吊轴承、出料端、下游设备,堵的位置不同,原因和改法也不同(见下面的表)。
  • 是喂多了,还是走不动。 喂多了,是上游给的料超过螺旋按设计能送的量;走不动,是料黏、结块、有异物,或者出口和下游不通。前一种要把给料量控住,后一种要改物料条件和出口。

还有一条常被忽略:普通输送螺旋不能直接当给料机用。 料仓底下直接接一根螺距不变的长螺旋,进口那一段是满的,整根螺旋都接近满槽在送,远超设计时取的装料率,电机负荷和吊轴承处的阻力都会上去,容易在进料段或靠近进口的吊轴承处憋住。料仓下面要么先配旋转卸料阀、计量螺旋把量控住,要么把进料段按给料螺旋来设计(第二节①)。

处理堵料,先停机、断电,关上料仓下的插板阀(有助流气垫的关气源),上锁挂牌,再开检查口;别伸手进去掏,也别带着料反复点动,容易烧电机、扭坏螺旋轴。上锁挂牌可以参照 GB/T 33579—2017《机械安全 危险能量控制方法 上锁/挂牌》(2017 年 12 月 1 日起实施)。

本文说的是有轴螺旋输送机送水泥、石灰、药剂粉这类干粉。黏湿的污泥、泥饼另说(第四节)。

一、先看堵在哪:按位置和现象分

堵在哪 常见现象 多半是 先查什么
进料口 进料口冒料,电流冲高,电机闷车 喂料量超过螺旋按设计能送的;料仓直接压在螺旋上;吨袋或人工一次倒得太多 上游有没有控量的阀或给料机;进料段螺距;按第三节核算
中间吊轴承处 电流一直偏高,吊轴承处发热、有异响;打开检查口,料堆在吊轴承前 黏料、湿料挂在吊轴承上;吊轴承磨损、不对中,甚至抱死 料的含水和黏性;吊轴承的材质、磨损和对中
出料端 出料变少,端板附近的料压得很实,端部轴承发热 料被推过出料口,压在端板上;出料口太小;出料溜管坡度不够 出料口尺寸;端部有没有反向叶片;溜管
下游 螺旋本身没毛病:下游秤斗满了、阀没开、混合机没卸料,螺旋还在送 启停顺序和联锁没做好 PLC 里的启停顺序;下游满料信号接没接进来
整段 停一夜再开不动,或者开一会儿就跳闸 带料停机,槽里的料吸潮板结;水泥类料遇水硬化 停机前排没排空;有没有进水、结露
时堵时通 电流忽高忽低,送料量忽大忽小 料里有结块、碎袋片、绳头;叶片磨损,送量变小,喂料不变时就容易满槽 上游有没有筛网、破碎;叶片磨损情况

电流是现成的信号:比平时高、而且一直往上走,往往是要堵的前兆。把电机电流和出料端的堵料信号接进 PLC,超限先停给料、再报警,比等电机跳闸好处理。

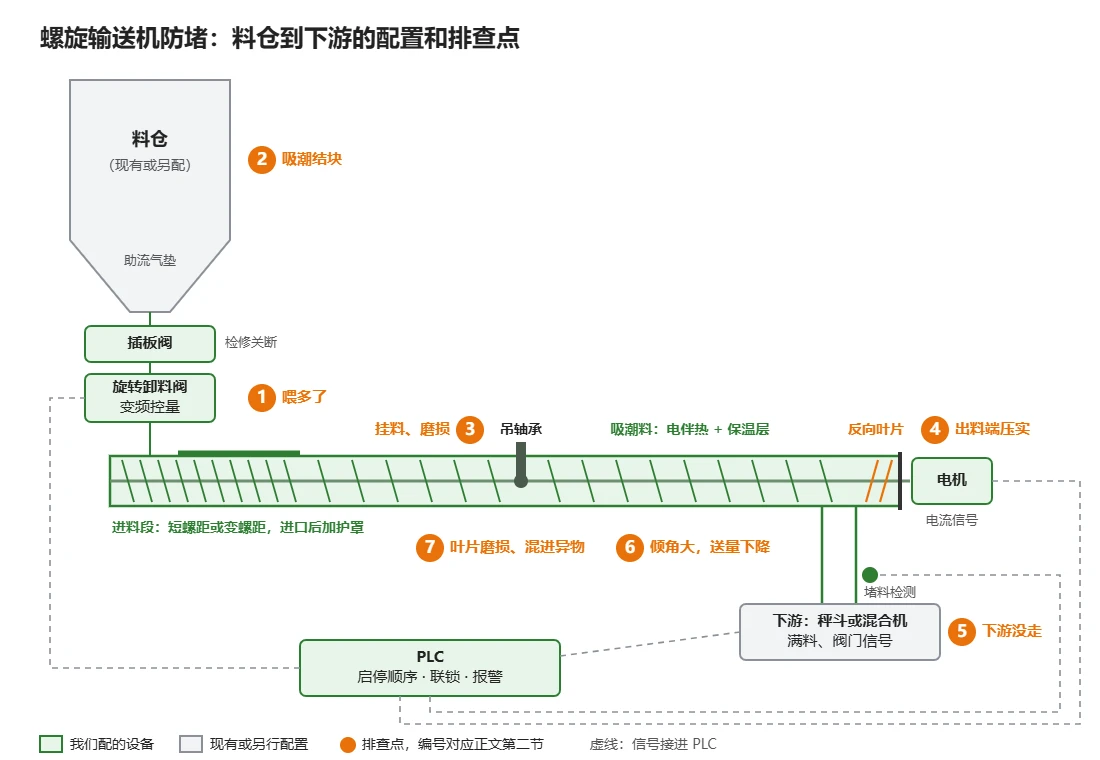

螺旋输送机防堵示意图:料仓下经插板阀、变频旋转卸料阀进入螺旋输送机,进料段短螺距加护罩,中间吊轴承,出料端反向叶片和堵料检测,下游接秤斗或混合机,电机电流、堵料和下游信号接进PLC联锁,图中标出7个排查点
螺旋输送机从料仓到下游:堵料按这 7 处查,绿色是我们配的设备 · 示意图

二、按原因改:七种常见情况

原因 怎么查 怎么改
① 喂多了、满料喂入 对比上游给料量和螺旋能送的量(第三节);看料仓是不是直接压在螺旋上 前面加旋转卸料阀或变频计量螺旋控量;或者进料段按给料螺旋设计:短螺距或变螺距,进口后面加一段护罩(美国螺旋输送机厂家 KWS 的设计资料写的是,进口后至少两个螺距),防止料从进口直接灌过去
② 料吸潮、结块 看料存了多久,仓和螺旋有没有结露;雨季是不是更容易堵 少存快用;螺旋加电伴热和保温层;料仓防潮,见问答「粉料仓下料不畅」
③ 黏料挂在吊轴承上 打开检查口,看吊轴承前后有没有堆料 布置时缩短距离,短的螺旋可以不设中间吊轴承;吊轴承材质按物料和温度选,安装时对中(KWS 的资料把不对中列为吊轴承过早磨损的常见原因);黏性大的料,别硬用有轴螺旋
④ 出料端压实 看端板附近、出料口有没有压实的料 出料口适当放大;出料端加 1/2~1 圈反向叶片,防止粉料堵在端部;溜管坡度够、少拐弯;出料端装堵料检测,堵了停机报警
⑤ 下游没走,上游还在送 看 PLC 的启停顺序和联锁 开机先下游、后上游;停机先停给料,螺旋空转排空再停;下游满料、阀没开的信号接进 PLC,联锁停螺旋
⑥ 倾角大,送不上去 看安装角度,满载时的电流和送料量 倾角越大,输送能力越低;角度大了要重新核算,或者改用斗式提升机
⑦ 叶片磨损、混进异物 停机打开检查口,看叶片外缘和间隙;看料里有没有碎袋片、绳头、大块 磨损大的料选耐磨叶片;上游加筛网或破碎;吨袋拆包口防碎袋片掉进去

还有一种情况:螺旋出口直接接混合机或其他湿料设备的,湿气可能倒进出料口,水泥、石灰在出口结块。出口和湿料设备之间隔一道关断阀或秤斗,出口定期清理。

三、怎么算:螺旋能送多少,上游喂进去多少

螺旋每小时能送的料(t/h)≈ 60 × 螺旋截面积 × 螺距 × 每分钟转数 × 填充系数 × 堆积密度 × 倾斜系数

  • 螺旋截面积 = π × 螺旋直径² ÷ 4(直径、螺距用米);
  • 填充系数:槽里的料装多满,按物料查手册或设备厂家资料;难流、磨损大、黏的料取小;
  • 堆积密度:用您这批料实测的(t/m³);
  • 倾斜系数:水平取 1,倾角越大越小,按手册取。

举个例子(数字都是假设的,只演示算法):螺旋直径 0.2 m,螺距 0.2 m,每分钟 40 转,填充系数取 0.3,堆积密度 1.0 t/m³,水平布置:

60 × 0.0314 × 0.2 × 40 × 0.3 × 1.0 ≈ 4.5 t/h

上游的旋转卸料阀如果每小时放 6 t,螺旋就得按约 0.4 的装料率运行(同一根螺旋满槽约 15 t/h,6 ÷ 15 ≈ 0.4),超过设计取值,电流和吊轴承负荷都会上去,料稍黏就容易在进料段或吊轴承处憋住。上游给料量要比螺旋能送的小,还要留出余量;给料量要随配方变的,用变频调上游,别让螺旋「硬吃」。

还要注意两点:

  • 料仓直接压在螺距不变的螺旋上时,进口那一段是满的,整根螺旋都会接近满槽在送,比算例里的 0.3 大得多。要按 0.3 运行,就得靠进料段短螺距、变螺距(往出口方向螺距加大,后段就装不满),或者上游的阀把量限住。
  • 带中间吊轴承的段,槽里不能装太满。KWS 的给料螺旋资料写的是:给料段后面接的延长段,槽内装料率低于 45% 才允许用中间吊轴承。

四、新上螺旋或改造时怎么配

要解决的 怎么配 要看什么
料仓下给料 插板阀(检修关断)+ 旋转卸料阀或变频计量螺旋(控量)+ 输送螺旋 每小时要多少,要不要随配方调
吸潮、怕结露 螺旋加电伴热和保温层;距离尽量短 料温、环境温度和湿度
磨损大 耐磨叶片 物料磨损性
出口防堵 出料口尺寸、端部反向叶片、检查口、堵料检测 下游接什么
联锁和报警 PLC 管启停顺序、电流和堵料报警,可以接 DCS 自动化做到哪一级
黏湿的污泥、泥饼 不硬用有轴螺旋;按工况选无轴螺旋或皮带机 含水率、黏性,有没有缠绕物

有轴螺旋适合水泥、粉煤灰、石灰这类不黏的干粉;污泥这类黏、易缠绕的料,一般用无轴螺旋或皮带机。我们做的那条底泥固化线,底泥用称量斗称好后,由皮带机送到搅拌机上部;水泥、石灰走螺旋。

表里变螺距或短螺距的进料段、进口护罩、出料端反向叶片、堵料检测和电流联锁,属于可配置方案,工程评估后确认。

五、我们做过的,和没做过的

  • 水泥螺旋给秤:我们做的一条底泥固化线(总处理量约 3.6 万 m³,已交付),2 个约 30 t 的水泥、石灰仓各配一台螺旋输送机;水泥由螺旋送到水泥秤,称够设定值,输送机停机。料仓带助流气垫、高低料位计和仓顶除尘器。
  • 输送设备:江西项目,输送设备改造,2025 年,已交付;浙江项目,灰仓和输送设备,2025 年,制造中。
  • 料仓下先控量、再缩短距离:山西项目在现有料仓下面新加一条线,料仓下加旋转卸料阀和三通分料器;现场管线密,重新排布置,缩短了输送距离。
  • 没做过的和不做的:变螺距或短螺距进料段、进口护罩、出料端反向叶片、堵料检测和电流联锁,不论新上还是在您现有的螺旋上改,以及黏湿污泥用的无轴螺旋,都属于可配置方案,工程评估后确认;可燃粉体没做过防爆评估的不接;长距离的厂际输送不在我们范围。

六、发给我们这些

  • 料:名称,SDS 或物性单;粒度、含水率、堆积密度;吸不吸潮,黏不黏,磨不磨;料温。
  • 螺旋:直径、螺距、长度、倾角、转速、电机功率;有几个吊轴承。
  • 现象:堵在哪一段,多久堵一次,和季节有没有关系;堵的时候电流多少;有照片、视频更好。
  • 上下游:上面接料仓、吨袋还是人工投料,有没有控量的阀;下面接秤、混合机还是别的输送设备。
  • 现场:布置图或照片;改造能停产多久。

七、价格和交期怎么定

我们不在网上写价格。同样叫「螺旋防堵改造」,只改出料口和联锁,跟换一根新螺旋、加卸料阀和伴热,价格差得多,主要看这几样:

  • 规格:长度、直径和输送量;
  • 布置:倾角和提升高度;
  • 材质:叶片和壳体用什么;
  • 配置:要不要变频、伴热保温;
  • 要求:密封、收尘,以及检测和联锁做到什么程度。

资料发来,我们先出配置再报价;交期按配置和排产定,写进报价单。

相关页面:输送设备|阀门和给料|计量配料|问答:粉料仓下料不畅、起拱搭桥,怎么解决?
